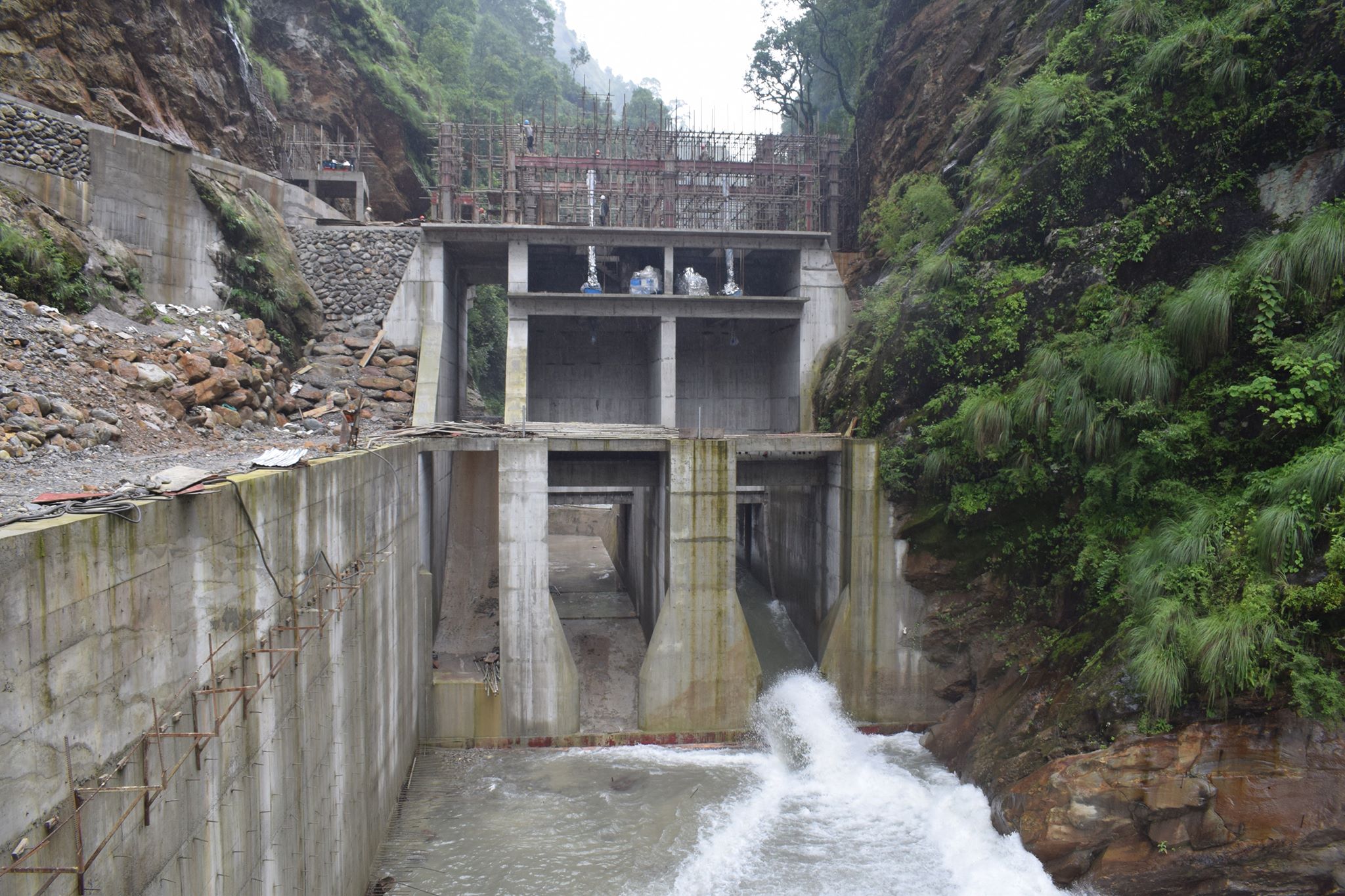

लमजुङ। लमजुङको ङादीखोलामा निर्माण सम्पन्न ३० मेगावाटको न्यादी जलविद्युत् आयोजनाबाट व्यावसायिक विद्युत उत्पादन सुरु भएको छ।
गत वैशाखदेखि परीक्षण उत्पादन सुरु गरेको सो आयोजनाले २७ वैशाखदेखि उत्पादित विद्युत शुल्क पाउने गरी मंगलबार सम्झौता गरेको छ।
प्राविधिक व्यवस्थापनका कारण सम्झौता गर्न ढिलाई भएपनि प्राधिकरणले साविक मितिबाट नै उत्पादित विद्युतको शुल्क तिर्ने गरी सम्झौता भएको न्यादी जलविद्युत आयोजनाका कार्यकारी अधिकृत उत्तम अमात्यले बताए।
आयोजनाको बिजुली २२० केभी मर्स्याङ्दी करिडोर प्रसारण लाइनअन्तर्गतको खुदी सवस्टेसनबाट राष्टिय प्रणालीमा जोडिएको हो। आयोजनाबाट उत्पादित विद्युत प्राधिकरणको भुलभुले–मध्यमस्र्याङ्दी १३२ केभी प्रसारण लाइनमा जोडिएको आयोजनाले जनाएको छ ।
गत पुस महिनामा आयोजना निर्माण सम्पन्न भई ३ वैशाखदेखि परीक्षण उत्पादन गरेको आयोजनाबाट करिव २४ दिनको परिक्षण उत्पादन मानेर २७ गते देखि उत्पादित विद्युतको शुल्क तिर्नेगरी सहमति भएको आयोजनाका प्रशासकिय अधिकृत बासु गर्तौलाले बता€उ। उनका अनुसार पुस महिनामै आयोजना निर्माण सम्पन्न भएपनि प्रशारण लाईन नहुँदा विद्युत उत्पादन रोकिएको थियो । १५–१५ मेगावाट क्षमताका दुईवटा युनिट रहेको सो आयोजनामा परिक्षणको क्रममा दुवै युनिटबाट २० युनिटसम्म विद्युत उत्पादन भएको र अव क्रमिक रुपमा पुरै क्षमतामा विद्युत उत्पादन हुने आयोजनाले जनाएको छ ।
६ अर्ब ४ करोड २८ लाख रुपैयाँ लागतमा पूरा भएको आयोजनाबाट वार्षिक १६ करोड ८५ लाख ५० हजार युनिट विद्युत उत्पादन हुनेछ । आयोजनाको निर्माण शुरुवात ०७३ चैतबाट भएको थियो । आयोजनाको निर्माण चिनियाँ कम्पनी चचियाङ हाइड्रोपावर कन्स्ट्रक्सन एन्ड इन्स्टलेसन कम्पनीले गरेको हो ।
